L’evoluzione delle reti elettriche verso il modello delle smart grid rende sempre più necessario uno scambio costante e strutturato di informazioni tra impianti di produzione e operatori di rete. In presenza di una quota significativa di Generazione Diffusa (GD), la comunicazione in tempo reale sullo stato degli impianti è essenziale per garantire stabilità, efficienza e sicurezza del sistema elettrico.
Per questo è stato introdotto il Controllore Centrale di Impianto (CCI): un’interfaccia intelligente che, tramite comunicazione sicura con protocollo IEC 61850, consente lo scambio di dati tra impianti di generazione, Distributore (DSO), Aggregatore e utente/operatore dell’impianto. Il CCI non dialoga con i singoli componenti dell’impianto, ma rappresenta il punto di comunicazione centrale verso la rete.
ETM Group propone la fornitura e l’installazione di CCI conformi alla
norma CEI 0-16 – Allegato O-M-T, pronti a soddisfare i nuovi obblighi
normativi introdotti da ARERA.

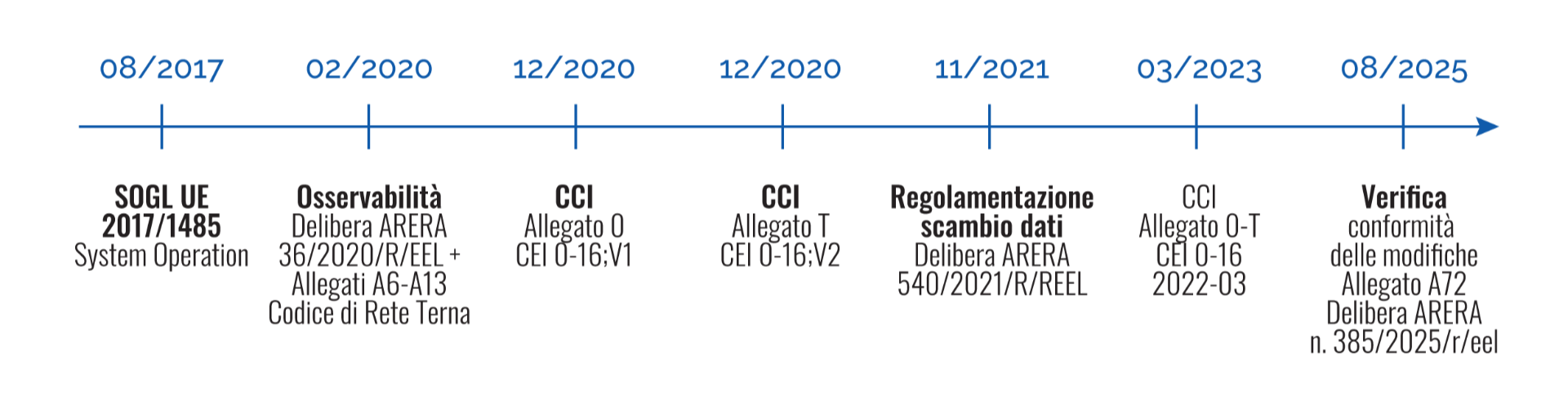

La delibera ARERA e nuovi obblighi
Con la delibera del 5 agosto 2025, ARERA ha modificato il Codice di Rete A72, imponendo nuovi obblighi a tutti gli impianti di produzione con potenza installata superiore a 100 kW.
In sintesi:
• Attivazione della funzionalità PF2 per tutti gli impianti entro le scadenze previste.
• Installazione di un Controllore Centrale di Impianto (CCI) per tutti gli impianti con potenza superiore a 100 kW.
Nuovi impianti:
scadenze e obblighi
Per gli impianti che entreranno in esercizio dopo il 5 agosto 2025, l’obbligo di installare il CCI decorre dal momento della connessione.
Le tempistiche sono le seguenti:
≥ 1 MW → CCI con PF2 obbligatorio da marzo 2026
≥ 500 kW e < 1 MW → CCI obbligatorio da marzo 2027
≥ 100 kW e < 500 kW → CCI obbligatorio da aprile 2027
Impianti esistenti:
tempi di adeguamento più rapidi
Per gli impianti già in esercizio, le scadenze sono ancora più stringenti:
≥ 1 MW → PF2 obbligatoria da febbraio 2026
≥ 500 kW e < 1 MW → CCI con PF2 obbligatorio da febbraio 2027
≥ 100 kW e < 500 kW → CCI “light” obbligatorio da marzo 2027
Adeguarsi subito conviene
Il nuovo quadro normativo rende l’installazione del CCI un passaggio obbligato per migliaia di impianti in tutta Italia. Intervenire tempestivamente significa non solo evitare sanzioni o blocchi operativi, ma anche migliorare l’efficienza dell’impianto e partecipare ai nuovi servizi di rete.
ETM Group supporta aziende e operatori nella progettazione, fornitura e installazione del CCI, offrendo soluzioni conformi alle normative e pronte per l’integrazione con le smart grid di nuova generazione.
Contattaci per ricevere una consulenza dedicata e pianificare l’adeguamento del tuo impianto nei tempi previsti.
Contributi economici per l’adeguamento
Per agevolare l’adeguamento alle nuove norme, sono stati previsti incentivi economici:
• 10.000 € per impianti ≥ 500 kW e < 1 MW
• 7.500 € per impianti ≥ 100 kW e < 500 kW
Vuoi approfondire il CCI? Partecipa al corso dedicato!
Per chi desidera acquisire competenze pratiche e teoriche sull’installazione, configurazione e normativa del Controllore Centrale di Impianto (CCI), segnaliamo il Corso per funzionamento, installazione e connessione del Controllore Centrale di Impianti
• 8 ore in presenza (teoria + pratica)
• Prossima sessione a partire dal 22 ottobre 2025
• Presso la sede operativa di Scafati (SA)
• In corso il riconoscimento CFP per Ordini professionali (CNI, CNPI) aka formazione
Scopri i dettagli e iscriviti
